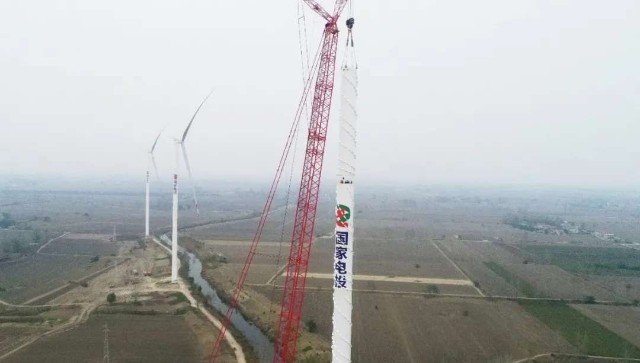

11月30日16時08分,衡水公司利辛縣中疃50MW風電項目首臺風機并網一次成功,標志著該項目正式進入投運階段,為年底全容量并網發電邁出了關鍵一步。
該項目位于安徽省亳州市利辛縣中疃鎮,總裝機容量為50MW,共安裝10臺單機容量為3.2MW、6臺單機容量為3.0MW的風力發電機組,新建一座110kV升壓站,內部配置一套10MW/10MWh儲能裝置。
該項目是公司首個擁有儲能設備的風力發電項目,同時也是衡水公司首個在省外開發的風電項目。該項目6月18日注資,9月13日首臺風機吊裝,11月29日升壓站反送電一次成功,11月30日首臺風機并網。截至目前,已完成15臺風機吊裝工作。
下一步,該公司將再接再厲,加強后續施工和風機并網,在保證安全質量的前提下加快工程建設速度,確保如期實現年底全容量投產目標。
