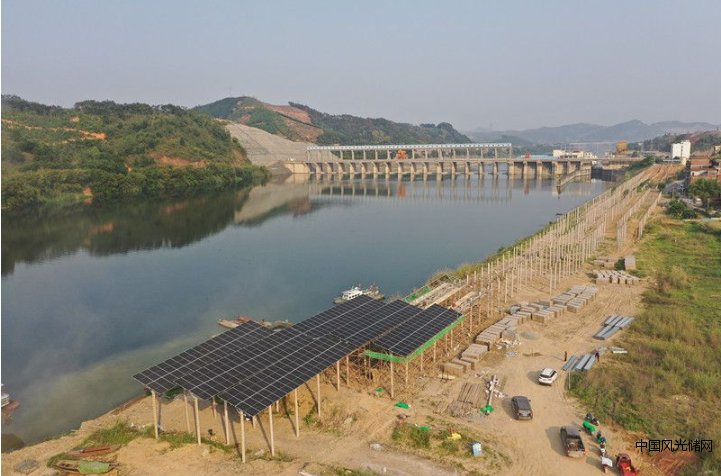

近日,在中國安能一局南寧分公司梧州旺村光伏發電項目右岸上游1#方陣高樁區光伏支架組件順利進行施工。

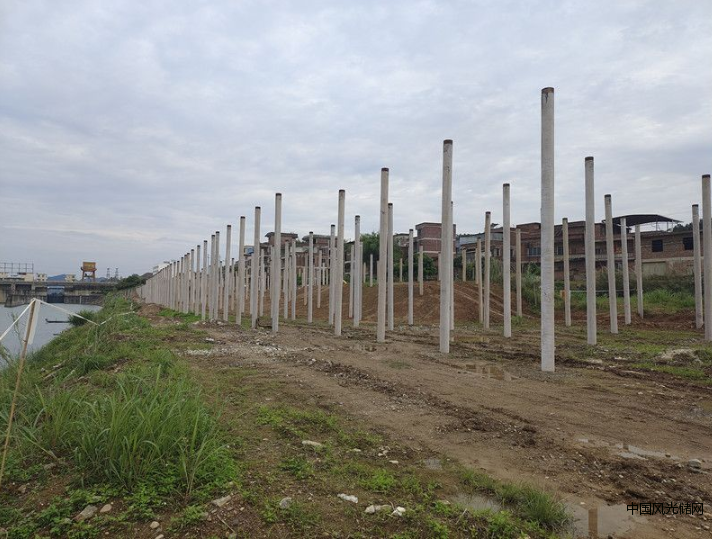

該項目位于廣西區梧州市長洲區旺村水電站,利用旺村水電站壩區兩岸水工建筑空地進行地面光伏建設,右岸上游1#方陣70%的岸坡高程在20.45m-22.5m之間。設計30年一遇洪水位為27.8m,組件最低點高程不低于28.5m。為滿足設計要求,該區域的樁露出地面的高度在6-8m之間。

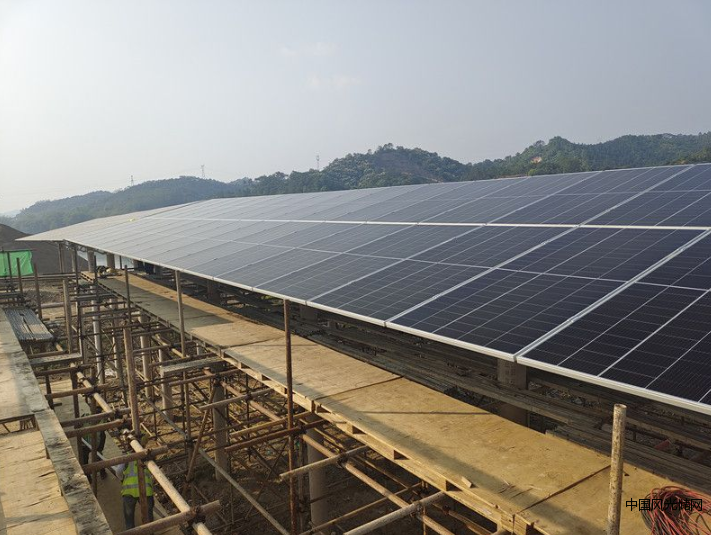

根據節點目標,結合實際情況,項目部組織人員精心編制高樁區操作平臺搭設專項施工方案,在通過分公司審批及報監理業主單位審批后,先搭設一組操作平臺進行試驗及驗收,確保此方案可行,再進行推廣使用。



目前,在確保安全、質量方面的前提下,通過合理安排各班組人員,現場準備了5組鋼管腳手架材料,在不下雨的情況下,可保證完成2組新的操作平臺搭設,每天完成2組支架組件安裝(含接地、接線、開路電壓測試等電氣方面的施工),鋼管等材料循環使用,支架組件安裝一次性施工驗收完成,保證了各工序的有效銜接,既滿足了進度要求,又最大化的控制了相應的成本。為以后類似新能源項目高樁區施工積累了經驗。
下步,項目部繼續緊盯施工過程中安全、質量。確保高樁區施工過程中不出現安全問題,操作平臺拆除后,不出現質量問題為實現“6•30”全容量順利并網打下良好基礎。
