日本首個商業化漂浮式海上風電項目——16.8MW的Goto風電場計劃于今年9月開工。

2020年6月,日本啟動了自2019年4月新《可再生海域利用法》生效以來的首次海上風電拍賣。根據規則,漂浮式風電項目的容量至少為16.8MW,上網電價為36日元/千瓦時( 目前折合人民幣1.84元/千瓦時,招標時超過2元/千瓦時)。

2021年6月,日本政府宣布由戶田公司Toda牽頭的、共六家公司組成的聯合體作為唯一的競標者贏得了拍賣,將在五島市海上建設一個16.8MW的漂浮式風電項目,運行期為20年。
項目預計于2024年1月投產發電。

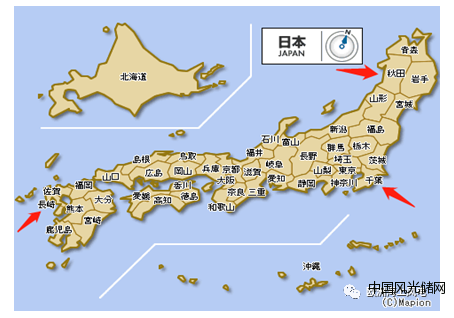

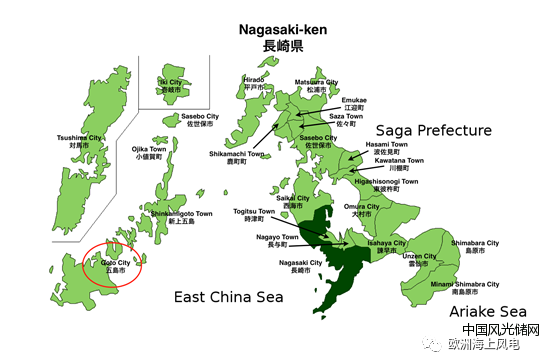

日本西南部長崎縣五島(Goto)市附近海域,是日本官方選定的最適合發展海上風電的11處海域之一,也是首批四個“先行”海上風電開發區域之一,其余三個還包括:

日本西北部秋田縣的Noshiro地區附近海域;
秋田縣的Yurihonjo地區附近海域;
日本東南部千葉縣Choshi地區附近海域。
聯合體表示,該項目是全日本第一個公開招標的海上風電項目,將推動海上風電,特別是漂浮式技術在日本的發展,幫助日本實現碳中和。
Goto漂浮式海上風電場將配備日本本土品牌日立Hitachi提供的8臺2.1MW風機,采用三點系泊的SPAR基礎。
